6月8日,三合村分公司組織監理單位、各施工方及探傷、保溫單位在分公司三樓會議室召開復工復產專題會議,共計19人參加。
會議就施工現場的安全管理、疫情防控工作,認真分析排查并制定了具體方案。鑒于項目現場施工人員多,管理難度大,施工地點環境差,為做好安全管理,會議要求,一是嚴格要我市的疫情防控政策,嚴格落實公司疫情防控要求,做好人員流調工作,定期進行核酸檢測。二是每日要做好施工人員登記測溫臺賬,進場人員要做到一人一檔,嚴格把關。三是各標段專職安全員要做好日常安全管理工作,定期做好安全培訓;監理單位要扛起監督責任,每兩周組織一次安全檢查。四是重點要求各施工單位開工前做好三級安全教育并嚴格按照要求辦理八大作業票,監理及建設單位審核后方可施工。同時會上還詳細講解了八大作業票的填寫要求。

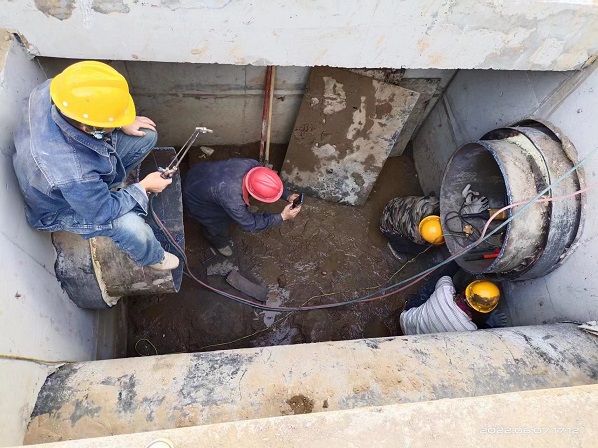

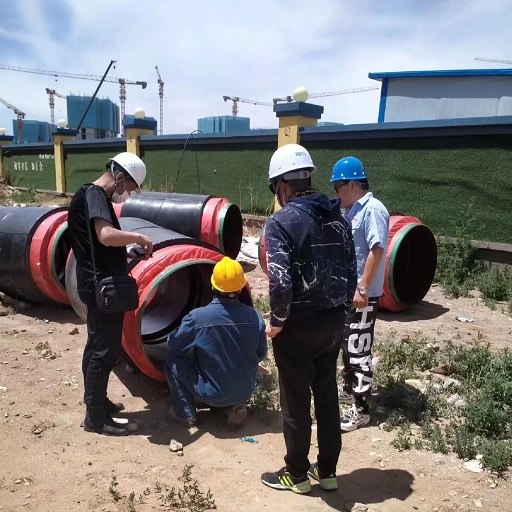

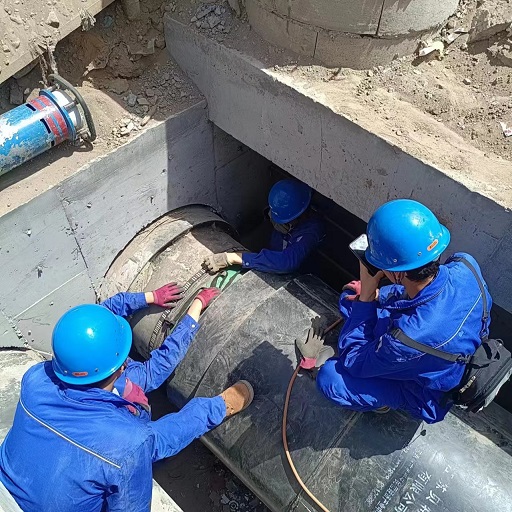

毫沁營西區供熱綜合管網工程共分為5個標段,目前各標段施工人員已陸續進場。一標段(規劃一街至一經路):管道全部焊接完成共計管道溝長1158米,復工后計劃開始安裝DN900補償器10臺,DN300補償器2臺。二標段(一經路至規劃一路等):項目總溝長1633米,已完成DN500管道敷設溝長565米,DN900管道敷設溝長320米,其余管道敷設溝長706米,復工后計劃開始敷設剩余DN900管道溝長42米,安裝DN900補償器2臺,DN500補償器7臺,DN400補償器2臺,DN350補償器1臺,DN300補償器5臺。三標段(沁苑路):項目總溝長927米,已完成DN900管道敷設溝長507米,復工后計劃敷設剩余DN900管道溝長420米,安裝DN900補償器10臺。四標段(大青山街):項目總溝長986米,已完成DN1200管道敷設溝長132米,DN900管道敷設溝長52米,完成總進度的19%。因線位上方存在未拆遷房屋,已協調新城區政府予以解決,待房屋拆遷后繼續實施。五標段(其它干支線):項目總溝長1061米,已完成DN300至DN500管道敷設溝長721米,完成總進度的68%。
截至目前,毫沁營西區供熱綜合管網工程正在有條不紊按計劃進行,在確保施工安全的同時,保質保量完成施工任務,保障該區域熱用戶如期供熱。
