2020年12月26日,城發三合村分公司接到東河院子具備供熱條件后,立即啟動東河院子熱力站投運準備工作。東河院子建設A、B兩座熱力站,共7套機組,今年供熱面積為15.5萬平方米。A、B站支線由前端DN900一級網抽出,支線管徑為DN350,一級網溝長為3.6公里,容水量2100m³。為滿足東河院子用戶急切的供暖需求,三合村分公司高度重視此次投運工作,分公司領導和毫沁營項目部經理多次深入現場踏勘外網和熱力站,并組織相關部門提前開展了兩輪“一級網和二級網注水投運準備討論會”。分公司經理張學文、副經理劉強,毫沁營項目部經理曹飛牽頭,分公司生產處、檢修車間、水化車間以及運營三所討論并確定最終投運方案。

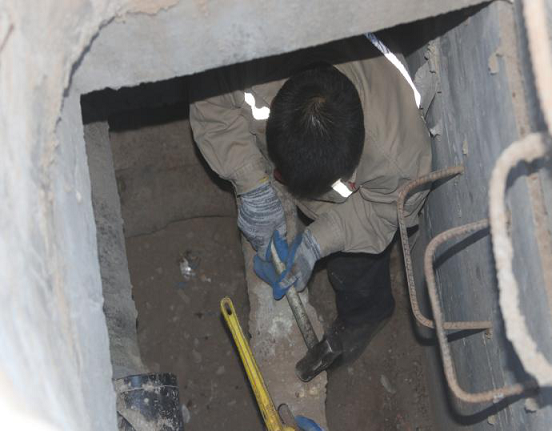

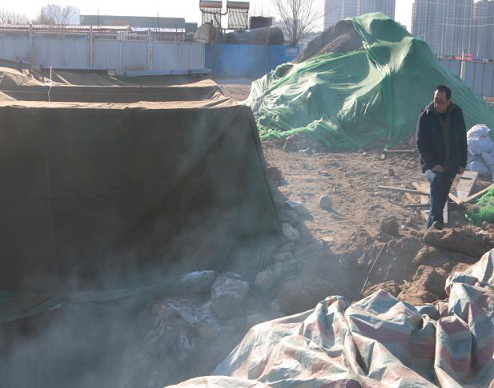

一級網在室外溫度零下25度的極寒氣溫和供回水管道高溫的雙重不利條件下,投運難度增大。一方面為保證熱源廠回水壓力處于穩定狀態,一級網開閥需小心謹慎,現場閥門操作人員實時與調度中心溝通回水壓力變化,以調整閥門開度。另一方面,由于一級網回水管設計為無補償直埋,為保證回水管道運行安全,要盡可能減緩管道溫升速度。因此檢修、脫硫、出渣、水化和調度中心等各部門協調度要求極高,注水工作稍有紕漏就會影響廠區鍋爐正常運行。

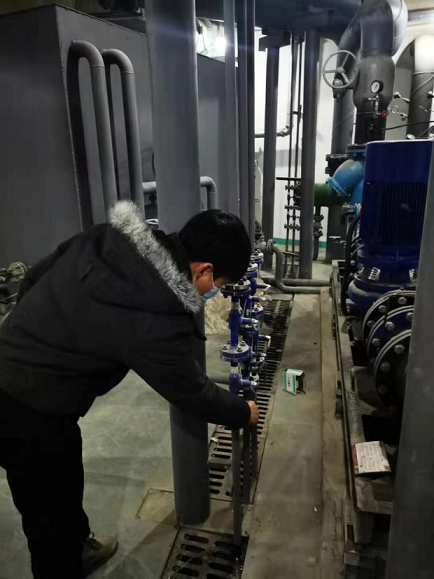

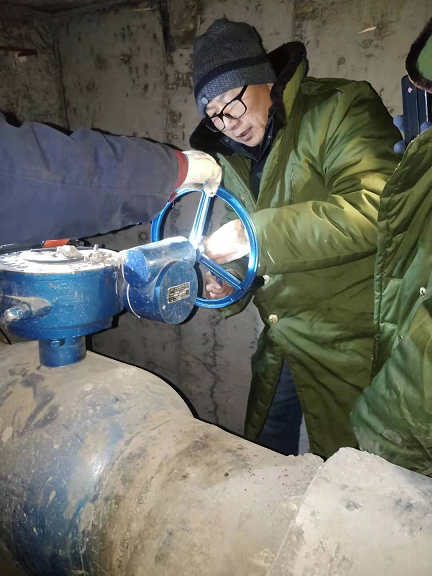

2020年12月31日上午9:30,三合村分公司正式啟動東河院子熱力站投運工作。張學文、劉強在調度中心現場指揮,曹飛以及保駕護航單位、一級網、二級網施工單位在現場配合工作。投運過程中,工作人員有序操作,實時監控,按流程開啟閥門,使管道逐步適應,一級網回水壓力平穩,經過25個小時的連續奮戰,東河院子一級網在2021年1月1日上午11時正式投運。
隨即,運營三所立即組織相關人員進行東河院子A、B站一級網沖洗以及二級網投運工作。經過晝夜堅守,最終于1月4日23時完成A站3套機組和B站4套機組的投運調試工作。目前各機組運行工況良好,標志著東河院子熱力站投運成功。在分公司全體員工的共同努力下,集合投運團隊的經驗和智慧,經過數次模擬操作討論會和現場謹慎操作,終于創造出分公司在嚴寒氣溫下成功投運最長一級網的歷史記錄。
